Mettre en place les rituels Scrum ne suffit pas ; le vrai gain de vitesse en marketing vient de leur adaptation intelligente au flux créatif et aux imprévus.
- Le Daily Scrum doit cesser d’être un reporting pour devenir une session de résolution de blocages.
- La durée d’un sprint (1 ou 2 semaines) n’est pas un dogme mais un choix stratégique qui dépend de la nature du contenu produit.
- Le rôle de « Marketing Owner » est crucial pour servir de bouclier stratégique face aux demandes externes et protéger la concentration de l’équipe.
Recommandation : Avant de tout révolutionner, commencez par auditer et corriger un seul rituel, le plus douloureux (souvent le Daily), pour obtenir des résultats rapides et créer une dynamique positive.
Votre équipe marketing jongle avec des deadlines qui glissent, des changements de priorité de dernière minute et un flux constant de demandes « urgentes » qui tuent la créativité ? Vous avez entendu parler de Scrum, peut-être même tenté de lancer des « sprints », pour finalement vous retrouver avec plus de réunions et la même sensation de chaos. C’est une expérience frustrante et incroyablement commune. Les équipes marketing subissent une pression immense pour produire plus, plus vite, tout en restant inspirées et stratégiques, un paradoxe qui mène souvent à l’épuisement.
La plupart des guides se contentent de plaquer les règles de Scrum, pensées pour le développement logiciel, sur le travail marketing. Ils vous disent de faire des stand-ups, de planifier des sprints et d’avoir un backlog. Mais ils oublient l’essentiel : le marketing n’est pas une suite de lignes de code. C’est un mélange de créativité, de stratégie, d’analyse de données et de réactivité à l’actualité. Le flux de travail n’est pas linéaire et les « tâches » sont souvent des explorations créatives difficiles à estimer.
Et si le secret n’était pas d’appliquer Scrum à la lettre, mais de le traduire intelligemment pour le contexte marketing ? La véritable agilité marketing ne consiste pas à courir plus vite sur une roue de hamster, mais à construire une machine de production sereine, prédictible et focalisée sur la valeur. Il ne s’agit pas de « faire de l’agile », mais de « devenir agile » en adaptant les principes pour protéger la concentration de l’équipe, clarifier les priorités et instaurer une culture d’amélioration continue. C’est cette approche pragmatique, celle d’un Scrum Master de terrain, que nous allons explorer.
Cet article va déconstruire chaque rituel et outil de Scrum pour vous montrer comment les adapter concrètement à votre réalité. Nous verrons comment transformer des réunions perçues comme une perte de temps en véritables accélérateurs, comment visualiser le travail pour éliminer les goulots d’étranglement et comment enfin dire « non » (ou « plus tard ») aux bonnes demandes, de manière structurée et justifiée.
Sommaire : Appliquer les principes agiles pour accélérer vos campagnes marketing
- Le point de 15 minutes debout : comment le réussir sans qu’il devienne une réunion de statut ennuyeuse ?
- Sprint de 1 ou 2 semaines : quelle durée choisir pour une équipe de création de contenu ?
- Pourquoi la rétrospective est la cérémonie la plus importante pour l’amélioration continue ?
- Trello ou mur de post-its : comment visualiser le « WIP » (Work In Progress) pour éviter les goulots d’étranglement ?
- Qui doit prioriser les tâches marketing face aux demandes incessantes des commerciaux ?
- Pourquoi passer à l’écrit asynchrone peut libérer 4 heures par jour à vos équipes ?
- Comment configurer Notion pour piloter toute votre production de contenu en un seul endroit ?
- Comment tenir un planning éditorial sur 12 mois sans s’épuiser ni manquer d’inspiration ?
Le point de 15 minutes debout : comment le réussir sans qu’il devienne une réunion de statut ennuyeuse ?
Le Daily Scrum est souvent le premier rituel agile adopté et le premier à échouer. Il se transforme rapidement en une session de reporting où chaque membre de l’équipe liste ce qu’il a fait hier et ce qu’il fera aujourd’hui, sous le regard ennuyé des autres. La valeur est proche de zéro et l’énergie de l’équipe est plombée dès le matin. Le but du Daily n’est pas de faire un rapport à un manager, mais de synchroniser l’équipe et, surtout, d’identifier et de lever les obstacles. C’est un moment pour s’entraider, pas pour se justifier.
La traduction intelligente de ce rituel pour le marketing consiste à le focaliser exclusivement sur les blocages et les dépendances. Au lieu de « Qu’as-tu fait hier ? », la question devient : « Qu’est-ce qui t’empêche d’avancer aujourd’hui ? ». Une équipe marketing qui a réussi cette transition voit son Daily passer de 30 minutes de monologues à 10 minutes d’échanges dynamiques. L’impact est direct, comme l’a montré une étude de cas chez ING Bank, où l’implémentation de rituels agiles stricts a permis une réduction du time-to-market de 30%.
Pour éviter la dérive, plusieurs techniques concrètes peuvent être mises en place. Il faut créer un cadre qui force la concision et la focalisation sur l’action collective. L’objectif est de rendre la réunion si efficace que personne ne songe à la manquer.
Plan d’action pour un Daily Scrum marketing efficace
- Points de contact (le flux) : Parcourez votre tableau Kanban de droite à gauche (« Walk the Board »), en partant des tâches presque finies. Cela concentre la discussion sur ce qui peut être terminé rapidement.
- Collecte des blocages : Créez un « Parking Lot » visible (un espace sur un tableau blanc ou dans votre outil) pour y noter toute discussion qui dépasse 2 minutes. Ces sujets seront traités après le Daily, uniquement par les personnes concernées.
- Cohérence de la parole : Utilisez un « jeton de parole » (une balle, une mascotte de l’équipe). Seule la personne qui a le jeton peut parler, ce qui élimine les conversations parallèles et maintient l’attention de tous.
- Mémorabilité du statut : Pour les équipes distantes, adoptez un système de statut asynchrone sur Slack ou Teams avec des emojis clairs avant le Daily (🟢 J’avance / 🟡 J’ai besoin d’aide / 🔴 Je suis bloqué), afin que l’appel se concentre sur les points jaunes et rouges.
- Plan d’intégration (focus dépendances) : Formulez vos mises à jour en termes de dépendances et de « handoffs » : « La création du visuel est prête pour validation par [Nom] » est bien plus utile que « J’ai fini le visuel ».

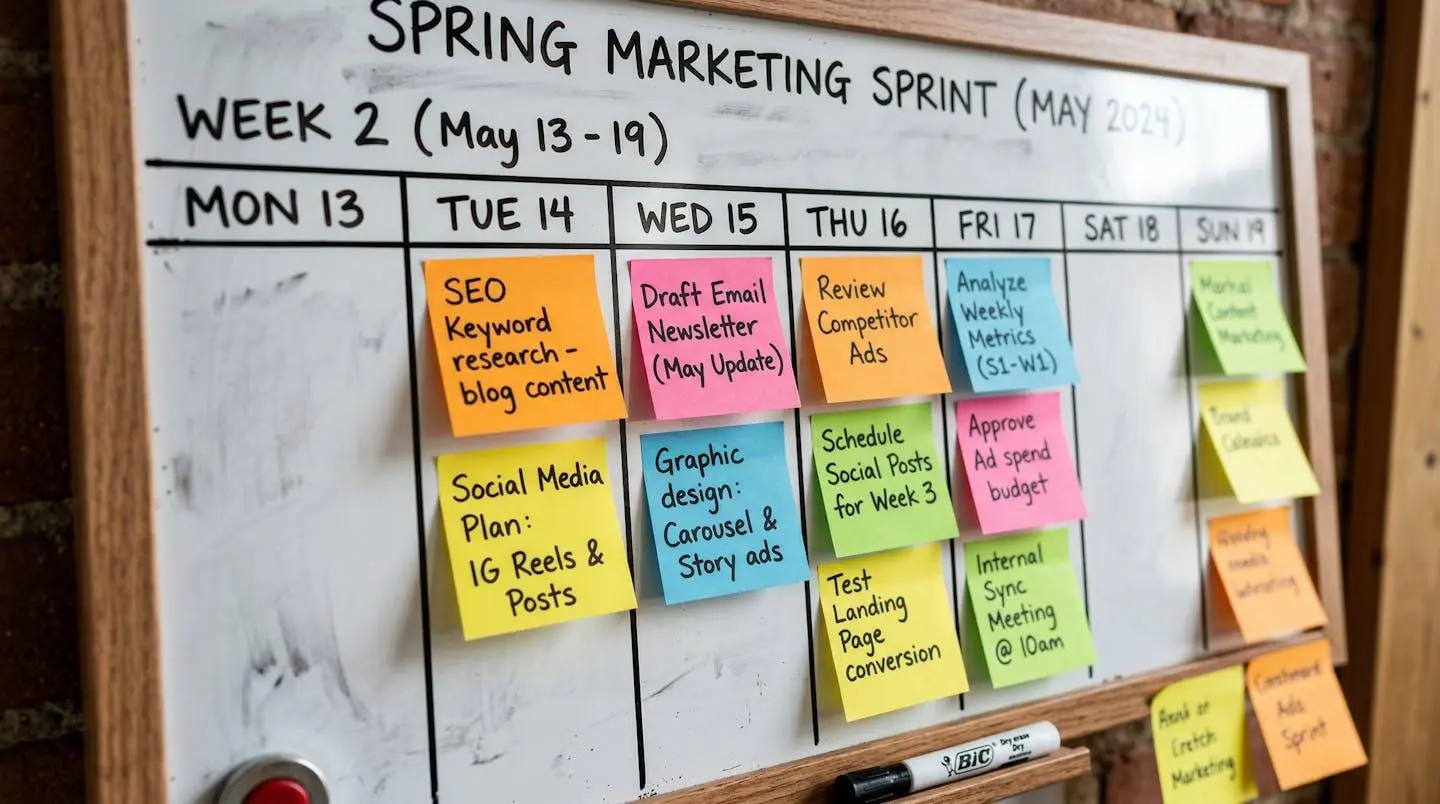

Sprint de 1 ou 2 semaines : quelle durée choisir pour une équipe de création de contenu ?
Le choix de la durée du sprint est une décision stratégique qui doit être alignée avec la nature de votre travail marketing. Appliquer aveuglément des sprints de 2 semaines, simplement parce que c’est le standard en développement logiciel, peut être contre-productif. Un sprint trop long pour une équipe social media la rendra incapable de réagir à l’actualité. À l’inverse, un sprint trop court pour une équipe de contenu SEO l’empêchera de faire la recherche approfondie nécessaire à la production d’un article de fond de qualité.
color harmony > depth layers. »/>
La clé est de trouver une cadence durable qui permet à la fois de livrer de la valeur fréquemment et de laisser le temps nécessaire à la réflexion et à la création. L’agilité ne signifie pas se précipiter. Pour une équipe marketing polyvalente, il est même possible de faire cohabiter différentes cadences : un flux continu (Kanban) pour les tâches réactives (social media, petites mises à jour) et des sprints structurés (Scrum) pour les projets de fond (lancement de campagne, production de contenu evergreen).
Le tableau suivant propose une grille de décision pour vous aider à choisir la durée de sprint la plus adaptée en fonction du type de contenu que votre équipe produit. C’est une illustration parfaite de la « traduction intelligente » des principes agiles.
| Type de contenu | Sprint 1 semaine | Sprint 2 semaines | Recommandation |
|---|---|---|---|
| Social Media | ✅ Feedback immédiat ✅ Réactivité maximale |
❌ Perte d’agilité ❌ Décalage avec l’actualité |
1 semaine |
| Blog/SEO | ❌ Peu de temps pour la recherche ❌ Qualité compromise |
✅ Analyse des premiers signaux ✅ Temps pour l’optimisation |
2 semaines |
| Campagne intégrée | ❌ Impossible de finaliser ❌ Trop de pression |
✅ Coordination multi-canal ✅ Validations incluses |
2 semaines |
| Content evergreen | ❌ Rush qualité ❌ Recherche insuffisante |
✅ Approfondissement ✅ Révisions multiples |
2 semaines |
Pourquoi la rétrospective est la cérémonie la plus importante pour l’amélioration continue ?
Si le Daily Scrum est le cœur du sprint, la rétrospective en est le cerveau. C’est le rituel le plus souvent négligé, annulé ou bâclé en marketing (« on n’a pas le temps », « on sait déjà ce qui n’a pas marché »), alors qu’il s’agit du moteur principal de l’amélioration continue. Sans rétrospective, vous êtes condamné à répéter les mêmes erreurs, à subir les mêmes frustrations et à voir la motivation de votre équipe s’éroder sprint après sprint. C’est le seul moment sanctuarisé où l’équipe peut prendre du recul, non pas sur le « quoi » (le contenu produit), mais sur le « comment » (la manière de travailler ensemble).
L’impact de ce rituel est loin d’être anecdotique. Des données compilées sur les pratiques agiles montrent que les équipes avec des rétrospectives régulières sont 25% plus performantes. Pourquoi ? Parce qu’elles créent un espace de sécurité psychologique où les problèmes de processus, les frictions interpersonnelles et les goulots d’étranglement peuvent être adressés de manière constructive. Pour une équipe marketing, c’est l’occasion de discuter de la qualité des briefs, de l’efficacité des validations ou de la pertinence des outils.
Le risque, comme pour le Daily, est la routine. Si chaque rétrospective se résume à « Qu’est-ce qui a bien marché ? Qu’est-ce qui a mal marché ? », l’exercice devient vite stérile. La clé est de varier les formats pour stimuler la réflexion sous différents angles et de s’assurer que chaque rétro se termine par un ou deux points d’action concrets, assignés à un membre de l’équipe, qui seront revus au début de la rétrospective suivante. Sans action, la rétrospective n’est qu’une thérapie de groupe sans lendemain.
Checklist d’audit pour des rétrospectives innovantes
- Points de contact (le projet) : Utilisez le format « Sailboat » (Voilier). Listez ce qui vous a fait avancer (le vent), ce qui vous a ralenti (les ancres), les risques à venir (les rochers) et votre objectif (l’île).
- Collecte des actions : Essayez le format « Starfish » (Étoile de mer). Répartissez les post-its en cinq catégories : « Commencer à faire », « Faire plus », « Continuer à faire », « Faire moins », et « Arrêter de faire ».
- Cohérence avec les objectifs : Menez une rétro orientée données. Avant de parler du ressenti, analysez ensemble les KPIs du sprint (leads, taux d’engagement, etc.). Le ressenti est-il corrélé aux résultats ?
- Mémorabilité et émotion : Adoptez le format « 4L » : Loved (ce qu’on a adoré), Learned (ce qu’on a appris), Lacked (ce qui a manqué), et Longed for (ce qu’on aurait souhaité avoir).
- Plan d’intégration des succès : Inversez le format classique avec le « Speed Boat ». Ne vous concentrez que sur ce qui a accéléré le sprint pour identifier les bonnes pratiques à systématiser.
Trello ou mur de post-its : comment visualiser le ‘WIP’ (Work In Progress) pour éviter les goulots d’étranglement ?
Que vous utilisiez un outil numérique comme Trello ou un simple mur de post-its, le tableau Kanban est le système nerveux visuel de votre équipe marketing. Son but n’est pas seulement de lister des tâches, mais de rendre le flux de travail visible pour tout le monde. C’est en visualisant le travail en cours (le fameux « Work In Progress » ou WIP) que l’on peut identifier les goulots d’étranglement : la colonne « En révision » qui déborde, les tâches qui stagnent depuis des jours, ou le fait que tout le monde démarre de nouvelles choses sans rien finir.
minimalist aesthetic > human scale reference. »/>
La différence fondamentale entre Kanban et Scrum est que Scrum est rythmé par des sprints (une cadence de temps), tandis que Kanban se concentre sur le flux continu et la limitation du WIP. Pour une équipe marketing, la meilleure approche est souvent un hybride : utiliser des sprints pour planifier le travail, mais gérer le flux à l’intérieur du sprint avec un tableau Kanban. La règle la plus puissante et la plus contre-intuitive à appliquer est de limiter le nombre de tâches par colonne. Forcer l’équipe à ne pas avoir plus de X articles « en rédaction » en même temps l’incite à collaborer pour finir ce qui est commencé avant de démarrer autre chose.
Une équipe marketing qui a implémenté des limites de WIP strictes (par exemple, pas plus de 3 articles en rédaction simultanément) a pu observer une réduction de 40% de son temps de cycle (le temps entre le début et la fin d’une tâche) et une amélioration notable de la qualité, car la concentration est moins dispersée. L’utilisation de « swimlanes » (couloirs horizontaux) pour séparer les types de contenu (stratégique, réactif, etc.) peut également apporter une grande clarté.
L’objectif ultime est de créer un système où les blocages sont immédiatement visibles. Une tâche qui ne bouge pas pendant trois jours doit devenir une alerte visuelle (par exemple, en changeant la couleur de l’étiquette), déclenchant une discussion lors du prochain Daily Scrum. Le tableau cesse d’être un cimetière de tâches pour devenir un outil de diagnostic en temps réel.
Qui doit prioriser les tâches marketing face aux demandes incessantes des commerciaux ?
Le Marketing Owner n’est pas un chef, mais un arbitre stratégique et un bouclier. Sa mission est de protéger l’équipe des interruptions tout en maximisant la valeur business.
– Jeff Sutherland, Scrum: The Art of Doing Twice the Work in Half the Time
C’est la question qui hante toutes les équipes marketing : comment gérer le flot continu de demandes « urgentes » venant des équipes commerciales, de la direction, ou d’autres départements ? Sans un processus clair, l’équipe marketing devient une simple agence d’exécution réactive, perdant toute capacité à construire une stratégie de fond. La réponse de Scrum est la création d’un rôle clé : le Product Owner, que nous appellerons ici le Marketing Owner. Cette personne, et elle seule, a l’autorité pour prioriser le backlog.
Le Marketing Owner n’est pas un chef de projet traditionnel. Son rôle est double. D’une part, il est le « bouclier stratégique » de l’équipe : toutes les demandes externes doivent passer par lui. Il protège l’équipe des interruptions et du changement de priorité en plein milieu d’un sprint. D’autre part, il est responsable de maximiser la valeur du travail de l’équipe. Il doit donc dialoguer en permanence avec les parties prenantes (commerciaux, produit, direction) pour comprendre leurs besoins, mais c’est à lui que revient la décision finale de ce qui entre dans le prochain sprint, en se basant sur l’impact business et l’effort requis.
Pour prendre des décisions éclairées et justifiables, le Marketing Owner peut s’appuyer sur des outils simples comme la matrice Impact/Effort. Cet outil permet de classer les demandes de manière visuelle et de faciliter les discussions avec les parties prenantes. Il devient plus facile d’expliquer pourquoi la création d’une nouvelle brochure à faible ROI (effort élevé, impact faible) est rejetée au profit de la mise à jour d’une fiche produit qui convertit bien (effort faible, impact élevé).
| Catégorie | Impact Business | Effort Marketing | Priorité | Exemple |
|---|---|---|---|---|
| Quick Wins | Élevé (4-5/5) | Faible (1-2/5) | 🔴 Urgente | MAJ fiche produit star |
| Projets Majeurs | Élevé (4-5/5) | Élevé (4-5/5) | 🟠 Planifiée | Refonte site web |
| Fill-ins | Faible (1-2/5) | Faible (1-2/5) | 🟡 Optionnelle | Post social ponctuel |
| À éviter | Faible (1-2/5) | Élevé (4-5/5) | ⚪ Rejetée | Brochure sans ROI clair |
Pourquoi passer à l’écrit asynchrone peut libérer 4 heures par jour à vos équipes ?
L’agilité n’est pas synonyme de plus de réunions, mais de réunions plus efficaces et, surtout, de moins de réunions inutiles. Une grande partie du « chaos » des équipes marketing provient d’une communication synchrone excessive : des réunions de brief interminables, des allers-retours constants sur Slack pour des validations, des interruptions pour poser une simple question. Chaque interruption coûte cher en concentration, particulièrement pour les métiers créatifs qui nécessitent des périodes de « deep work ». Passer à une culture de l’écrit asynchrone est l’un des leviers les plus puissants pour regagner en productivité.
Cela ne signifie pas arrêter de se parler, mais structurer l’information par écrit pour que la communication synchrone soit réservée aux sujets complexes qui nécessitent un vrai débat. L’exemple le plus flagrant est le brief de contenu. Un brief oral ou un message Slack rapide est une recette pour le désastre : informations manquantes, objectifs flous, allers-retours garantis. Mettre en place un template de brief asynchrone structuré dans un outil comme Notion ou Confluence change la donne.
Une étude de cas sur des équipes marketing a montré que l’utilisation de briefs asynchrones structurés (avec des sections obligatoires comme l’objectif, le KPI cible, la « Definition of Done », l’angle unique, etc.) permet d’éliminer 80% des allers-retours et de réduire de 4 heures les réunions hebdomadaires. En forçant la clarté en amont, on évite le gaspillage en aval. L’équipe créative peut commencer son travail en toute confiance, sachant qu’elle a toute l’information nécessaire. Les questions peuvent être posées en commentaires, de manière asynchrone, permettant à chacun de répondre quand il est disponible, sans casser son flux de travail.
Cette culture de l’écrit s’étend au-delà des briefs : comptes-rendus de décision, documentation des processus, feedbacks sur les créations… En documentant, on crée une base de connaissances partagée qui réduit la dépendance à la mémoire d’une seule personne et facilite l’intégration des nouveaux arrivants. C’est un investissement initial en rigueur qui se rembourse au centuple en sérénité et en efficacité.
Comment configurer Notion pour piloter toute votre production de contenu en un seul endroit ?
Les outils ne font pas l’agilité, mais un outil bien configuré peut en être un formidable catalyseur. Pour une équipe marketing, le défi est de centraliser des informations de nature très différente : des idées brutes, des plannings, des briefs, des contenus en cours de rédaction, des analyses de performance… Utiliser un tableur pour le planning, Google Docs pour la rédaction et Trello pour le suivi crée une fragmentation qui nuit à la visibilité. Un outil comme Notion, grâce à ses bases de données interconnectées, permet de construire un véritable système nerveux central pour toute votre production.
La configuration optimale pour une équipe Scrum marketing dans Notion repose sur la connexion de plusieurs bases de données clés. Au lieu d’un seul tableau massif, on crée des bases spécialisées qui se « parlent » entre elles :
- Une base « Backlog d’idées » : C’est ici que toutes les propositions de contenu sont collectées, sans filtre. Chaque idée peut être taguée par thème, source, ou audience cible.
- Une base « Sprints » : Chaque entrée est un sprint (ex: « Sprint 12 – 1er au 15 Juin »), avec sa date de début, sa date de fin, et son objectif principal.
- Une base « Contenus » : C’est la base principale où chaque entrée est un livrable (un article, une vidéo, une campagne). C’est ici que l’on trouve le statut, le responsable, le brief, et les KPIs.
La magie opère grâce aux relations entre ces bases. Un contenu de la base « Contenus » peut être lié à une entrée de la base « Sprints ». Cela permet de générer automatiquement des vues dynamiques : un calendrier qui montre tous les contenus publiés, un tableau Kanban pour le sprint en cours, ou une liste de toutes les idées de contenu liées à un thème stratégique. En intégrant des templates de « Definition of Ready » et « Definition of Done », on s’assure que chaque tâche est bien préparée avant de démarrer et bien finalisée avant d’être considérée comme terminée. Certaines équipes poussent même l’efficacité plus loin, comme le révèlent les statistiques sur l’IA en marketing pour 2024, qui montrent près de 40% de gains d’efficacité grâce à l’automatisation et aux outils intelligents.
Cette structure offre une vue à 360° qui sert à la fois à l’équipe pour l’opérationnel quotidien et au Marketing Owner pour le pilotage stratégique. La vélocité, le temps de cycle par type de contenu et d’autres métriques peuvent même être calculés automatiquement, fournissant des données précieuses pour les rétrospectives.
À retenir
- Le Daily Scrum n’est pas une réunion de statut, mais un point de synchronisation pour identifier et lever les blocages qui freinent l’équipe.
- Le rôle de Marketing Owner est un bouclier stratégique qui protège l’équipe des interruptions et priorise le travail en fonction de la valeur business.
- Une roadmap thématique trimestrielle (« Now/Next/Later ») est plus résiliente et efficace qu’un planning éditorial annuel rigide, car elle permet l’adaptation.
Comment tenir un planning éditorial sur 12 mois sans s’épuiser ni manquer d’inspiration ?
L’un des plus grands défis pour une équipe de contenu est de concilier la vision à long terme avec la flexibilité nécessaire pour réagir aux opportunités et aux actualités. Le planning éditorial annuel traditionnel, gravé dans le marbre en janvier, est un carcan qui génère frustration et contenus déconnectés de la réalité du marché six mois plus tard. L’approche agile propose une alternative bien plus résiliente : la roadmap thématique agile, souvent structurée avec le framework « Now / Next / Later ».
Cette approche remplace la liste de contenus fixes par une hiérarchie d’intentions. Une étude de cas sur une équipe B2B a montré qu’en remplaçant son planning fixe par une roadmap thématique, elle a non seulement réduit le stress de 33%, mais aussi produit un contenu jugé deux fois plus aligné avec le marché. L’idée est de planifier avec différents niveaux de granularité et d’engagement :
- NOW (le sprint en cours et le suivant) : C’est le contenu sur lequel l’équipe est fermement engagée. Les briefs sont finalisés, les ressources allouées. L’engagement est de 100%.
- NEXT (le trimestre en cours) : Ce sont les grands thèmes ou « epics » que l’on souhaite aborder. Les angles sont en discussion, mais les articles spécifiques ne sont pas encore définis. Cela laisse environ 30% de flexibilité pour s’adapter.
- LATER (le reste de l’année) : Ce sont les grandes orientations stratégiques et les sujets « evergreen » que l’on garde en réserve. On peut pivoter complètement si les données ou la stratégie de l’entreprise changent.
Pour éviter l’épuisement de l’inspiration, ce système doit être alimenté par deux processus continus. Le premier est un « Backlog d’inspiration » où toute l’équipe peut ajouter des idées à la volée, sans pression de planification. Le second est l’instauration de « Sprints Découverte » (un par trimestre, par exemple), dédiés non pas à la production, mais à la recherche : interviews d’utilisateurs, veille concurrentielle, brainstorming de nouveaux formats. C’est en sanctuarisant ce temps pour l’exploration que l’on garantit un flux constant d’idées pertinentes. Les analyses comparatives montrent d’ailleurs que les projets menés en agile ont 28% plus de chances de réussir que ceux menés avec des méthodes traditionnelles, en grande partie grâce à cette capacité d’adaptation.
En définitive, adopter Scrum pour le marketing ne consiste pas à ajouter plus de processus, mais à mettre en place les bons processus pour libérer le potentiel de votre équipe. En traduisant intelligemment chaque rituel, en protégeant le temps de concentration et en instaurant une véritable culture d’amélioration, vous ne vous contenterez pas de lancer des campagnes plus vite. Vous construirez une machine marketing plus sereine, plus stratégique et, finalement, plus performante. L’étape suivante n’est pas de tout changer du jour au lendemain, mais de choisir une seule pratique de cet article et de l’expérimenter lors de votre prochain sprint.
